За свою практику довелось участвовать в десятках строительных проектов, и скажу честно — возведение ангара за полтора месяца еще недавно казалось фантастикой. Но современные технологии быстровозводимых металлоконструкций и правильный подбор техники делают это реальностью. Ключевую роль здесь играет телескопический погрузчик, и сегодня расскажу, почему именно JCB 540-200 стал незаменимым помощником на таких объектах.
Почему 45 дней — реальный срок для строительства ангара
Традиционное капитальное строительство промышленного здания растягивается на несколько месяцев, а то и полгода. Каркасное строительство из металлоконструкций меняет правила игры. Когда проектная документация готова, а материалы заказаны заранее, срок в 45 дней становится достижимым.
Главное преимущество быстровозводимых ангаров — заводская готовность всех элементов каркаса. Металлические фермы, прогоны, связи приходят на площадку уже нарезанными по размерам, с готовыми узлами крепления. Остается только собрать конструктор, правда, весом в сотни тонн и высотой с пятиэтажный дом.
Скорость монтажа напрямую зависит от техники. Автокран справляется с подъемом балок, но его мобильность оставляет желать лучшего. Телескопический погрузчик сочетает грузоподъемность крана с маневренностью погрузчика, что критично на стесненной стройплощадке.
Сравнивая проекты, замечаю закономерность: там где используется JCB 540-200, сроки сокращаются на треть. Машина работает на всех этапах — от разгрузки фундаментных блоков до монтажа последней кровельной панели. Универсальность экономит время на перестановку техники и переналадку оборудования.
Этапы строительства быстровозводимого ангара
Подготовительный этап (5-7 дней)
Любая стройка начинается с подготовки территории. Участок очищается от растительности, выравнивается, делается планировка под будущий объект. Геодезисты выполняют разметку осей здания, отмечают точки под фундаментные блоки.
На этом этапе телескопический погрузчик уже показывает свою ценность. Привезли стройматериалы большегрузами — JCB 540-200 быстро разгружает паллеты, перемещает их по площадке, складирует в нужных зонах. Одна машина заменяет вилочный погрузчик и маневровый тягач.
Земляные работы под облегченный фундамент требуют перемещения грунта, подсыпки песчаной подушки. Установив ковш вместо вил, превращаю погрузчик в компактный экскаватор-погрузчик. Производительность ниже, чем у специализированной техники, но для локальных задач хватает.
Фундаментные работы (7-10 дней)
Быстровозводимые ангары не требуют массивного фундамента — легкие металлоконструкции весят в разы меньше кирпичных или бетонных стен. Обычно используют столбчатый фундамент из железобетонных блоков или ленточный мелкозаглубленный вариант.
Блоки ФБС приходят весом от полутонны до двух тонн каждый. Разгрузить их краном-манипулятором с фуры — полдела, нужно еще точно установить в котлован. Здесь JCB 540-200 работает ювелирно: стрела выдвигается плавно, гидравлика позволяет опустить блок миллиметр в миллиметр.
Бетонные работы тоже не обходятся без погрузчика. Арматурные каркасы, опалубочные щиты, мешки с цементом — все это перемещается по площадке. Когда бетон схватится, наступает черед монтажа металлокаркаса, и вот тут начинается настоящая работа.

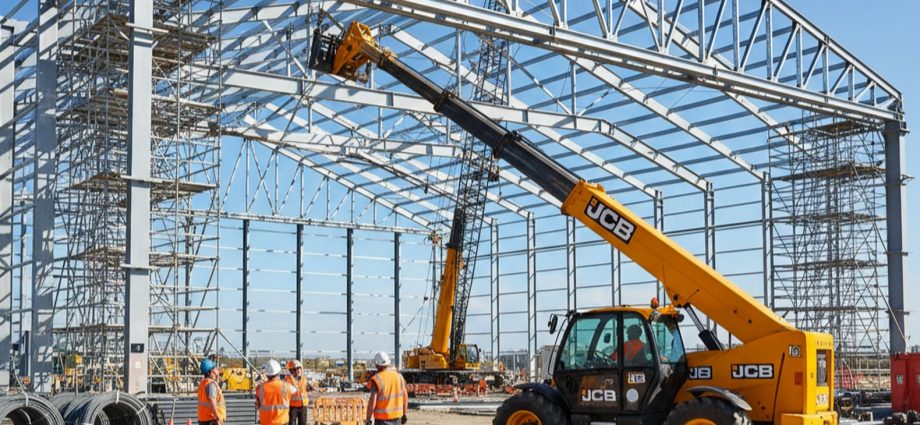

Монтаж металлокаркаса (10-15 дней)
Самый ответственный и зрелищный этап строительства. Металлические фермы, балки, прогоны весят от нескольких сотен килограмм до двух тонн, а поднимать их нужно на высоту 12-18 метров. Именно здесь проявляются все преимущества телескопического погрузчика перед другой техникой.
Монтаж начинается с установки колонн по периметру будущего ангара. Колонны длиной до 12 метров крепятся к закладным деталям фундамента. JCB 540-200 с высотой подъема 20 метров справляется легко — подает колонну вертикально, монтажники наверху принимают и фиксируют болтами.
Затем идут прогоны — горизонтальные балки, соединяющие колонны. Здесь важен максимальный вылет стрелы — 15,9 метра позволяет работать от края площадки, не заезжая внутрь монтируемого каркаса. Крабовый ход дает возможность двигаться параллельно стене, точно позиционируя груз.

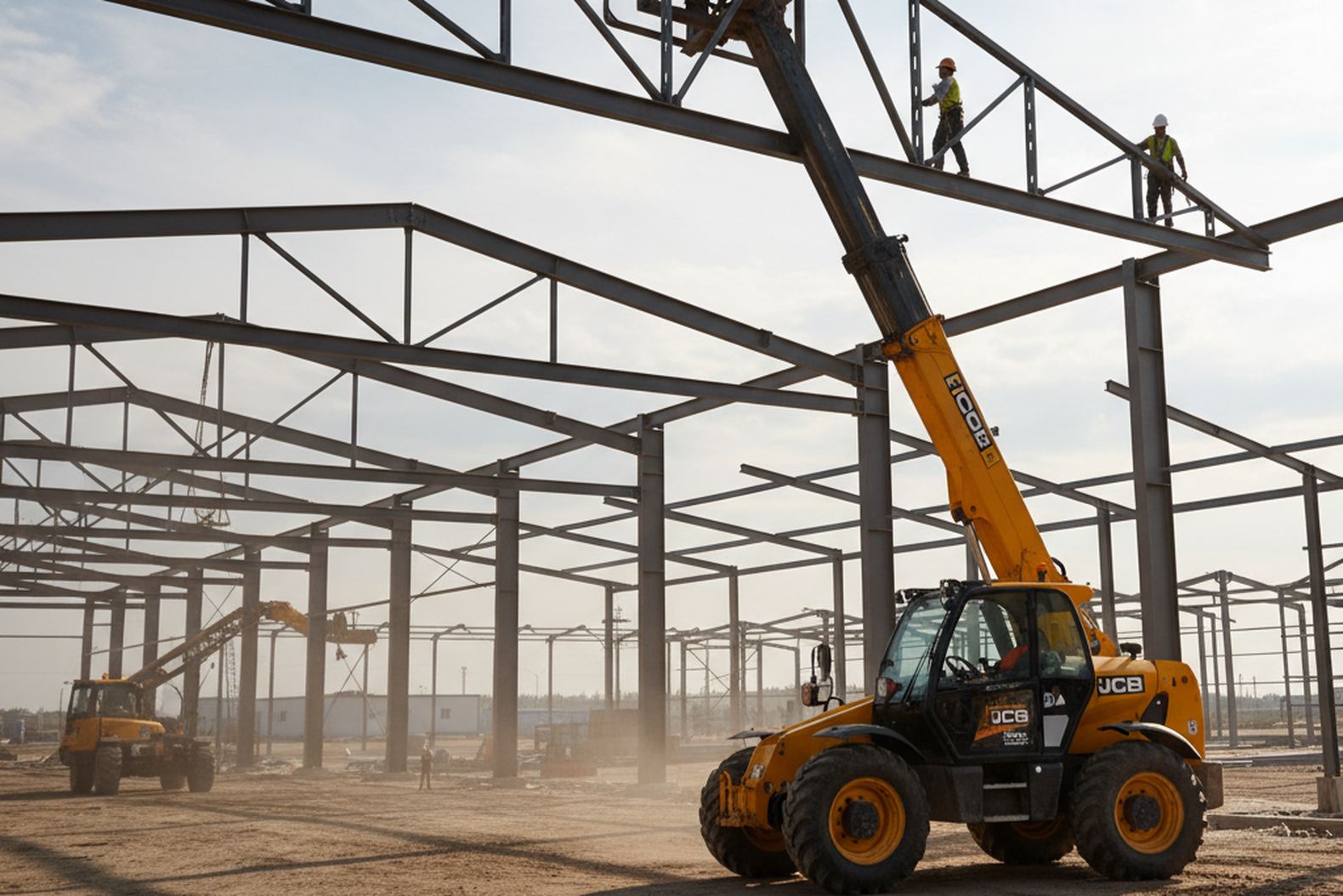

Стропильные фермы — самые габаритные и тяжелые элементы конструкции. Ферма пролетом 24 метра весит под две тонны, и поднять ее нужно на конек здания. У JCB 540-200 грузоподъемность при максимальном вылете составляет 200 килограмм, но на высоте 12 метров при вылете 8-9 метров машина поднимает полторы тонны — как раз то, что нужно.
Система стабилизации SWAY — настоящее спасение на неидеальной площадке. Грунт под колесами проседает, есть неровности, но шасси автоматически выравнивается, поддерживая горизонт. Это критично для безопасности при работе с длинномерными грузами на высоте.

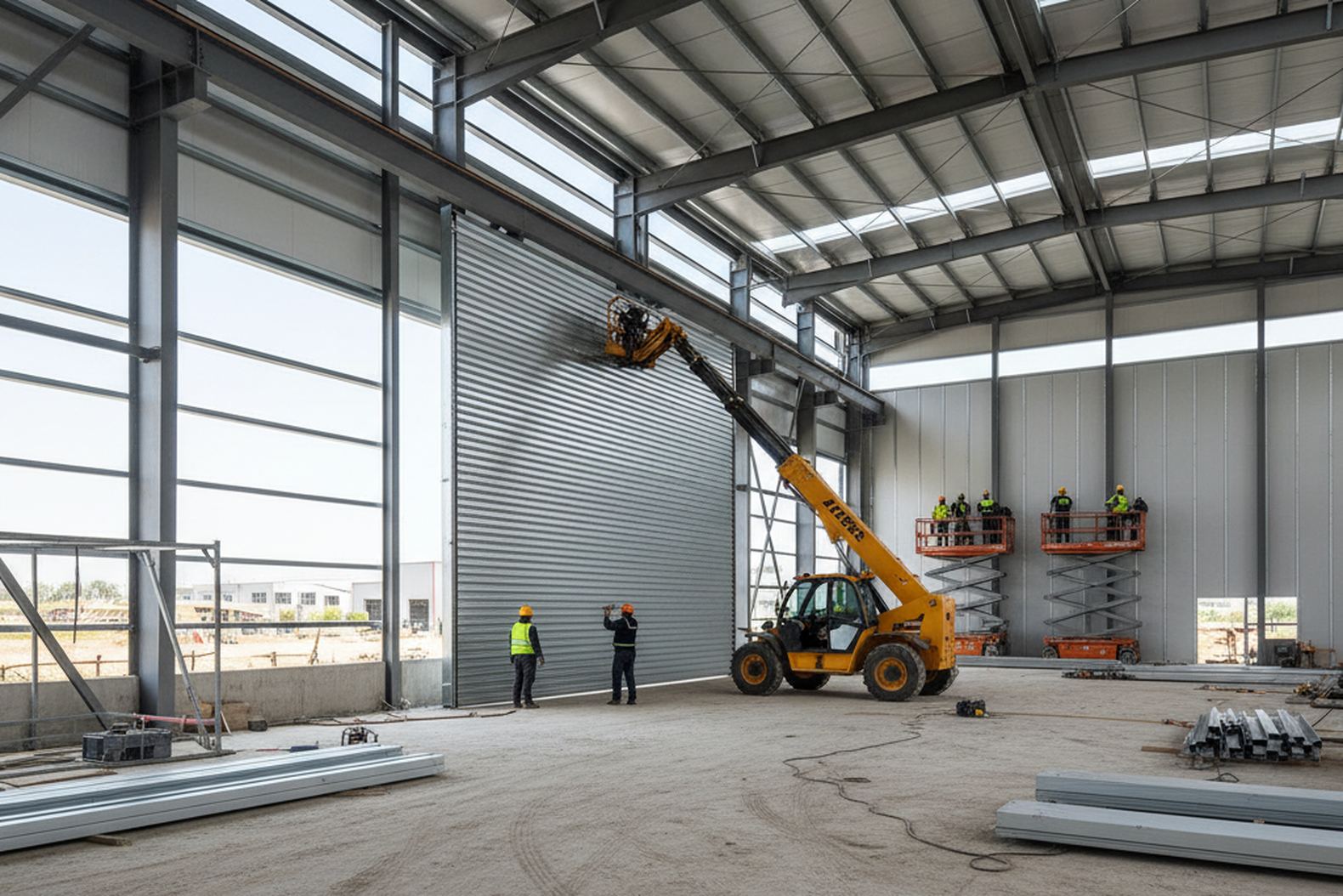

Монтаж кровли и ограждающих конструкций (8-10 дней)
После сборки каркаса приступаем к обшивке стен и кровли. Современные ангары облицовываются сэндвич-панелями — трехслойными конструкциями с утеплителем внутри. Панели длиной до 12 метров и шириной метр весят 150-200 килограмм.
Сэндвич-панели требуют деликатного обращения — защитная пленка легко рвется, металл царапается. Телескопический погрузчик с мягкими захватами или специальной кареткой поднимает панель, монтажники принимают ее наверху и крепят к прогонам саморезами.
Преимущество перед краном очевидно: погрузчик маневрирует вдоль стены, оператор видит груз и монтажников, может корректировать положение панели в процессе подъема. Автокран статичен, требует постоянной связи с машинистом, на перестановку уходит время.
Кровельные работы идут параллельно с обшивкой стен. Профнастил или те же сэндвич-панели поднимаются на высоту конька. JCB 540-200 работает от земли, исключая необходимость в люльке или вышке. Производительность возрастает в разы.
Завершающие работы (5-8 дней)

Финальный этап включает установку секционных ворот, монтаж водостоков, внутреннюю отделку. Ворота для ангара весят немало — от 500 килограмм до тонны, в зависимости от размера проема. Телескопический погрузчик подает секции ворот, помогает монтажникам выставить направляющие.
Внутри помещения прокладываются инженерные сети, монтируется освещение. Электрощитовые, вентиляционное оборудование, стеллажи — все это заносится и устанавливается с помощью JCB 540-200. Универсальность машины позволяет обойтись минимальным парком техники на площадке.
Приемка объекта включает проверку всех узлов, испытание ворот, контроль герметичности стыков. Когда акт подписан, ангар готов к эксплуатации. Срок от первого колышка до сдачи объекта — те самые 45 дней, если работа организована грамотно.
JCB 540-200: технические характеристики и возможности
Основные технические параметры
Познакомился с этой моделью несколько лет назад на крупном строительном объекте, и с тех пор предпочитаю именно ее для ангарного строительства. Цифры говорят сами за себя, но за сухими характеристиками скрывается реальная производительность.
| Параметр | Значение |
| Максимальная высота подъема | 20 метров |
| Максимальная грузоподъемность | 4000 кг |
| Максимальный вылет стрелы | 15,9 метра |
| Грузоподъемность при максимальном вылете | 200 кг |
| Грузоподъемность при вылете 8,9 м | 1500 кг |
| Эксплуатационная масса | 12 985 кг |
| Мощность двигателя | 74-93 кВт (в зависимости от комплектации) |
| Максимальная скорость | 29 км/ч |
| Количество секций стрелы | 5 |
Пятисекционная телескопическая стрела — ключевая особенность модели. Секции выдвигаются плавно, гидроцепной механизм исключает рывки. Это важно при работе с длинномерными грузами, где малейшее раскачивание опасно.
Двигатель DIESELMAX собственной разработки JCB славится экономичностью и тягой на низких оборотах. На практике это означает плавную работу гидравлики, быстрый отклик на команды оператора. Расход топлива умеренный — около 12-15 литров в час при интенсивной работе.
Преимущества JCB 540-200 для строительства ангаров
Система стабилизации шасси SWAY позволяет работать на неровном грунте без потери устойчивости. Гидроцилиндры выравнивают раму, компенсируя просадки и наклоны. На стройплощадке, где идеальный асфальт редкость, это критично.
Три режима рулевого управления расширяют возможности маневрирования. Передние колеса — классический режим для перемещений по площадке. Четыре колеса поворачиваются — минимальный радиус разворота в стесненных условиях. Крабовый ход — движение боком вдоль стены или штабеля материалов.
Кабина с круговым остеклением дает отличный обзор рабочей зоны. Вижу вилы, груз, людей вокруг — безопасность на первом месте. Климат-контроль, регулируемое сиденье, однорычаговое управление стрелой — комфорт оператора напрямую влияет на производительность.
Быстросъемное навесное оборудование меняется за минуты. Утром работаю вилами, днем ставлю грузовую платформу, вечером монтирую ковш. Одна машина выполняет функции трех единиц техники.
Почему JCB 540-200 эффективнее крана и других погрузчиков
Сравнение с автокраном
Автокран поднимает больше и выше, спору нет. Но на типовом строительстве ангара грузоподъемность в 4 тонны покрывает 95% задач. А вот мобильность крана оставляет желать лучшего — выставить аутригеры, развернуть стрелу, после подъема свернуть и переехать на новую позицию.
Телескопический погрузчик работает в движении. Принял груз, проехал 50 метров, поднял на нужную высоту, сразу развернулся к следующей паллете. Производительность в итоге выше, особенно при монтаже множества однотипных элементов — тех же сэндвич-панелей.
Аренда крана стоит дорого, обычно от 30-40 тысяч рублей за смену с машинистом. JCB 540-200 обходится в 20-25 тысяч, при этом работает на площадке постоянно, не только на монтаже, но и на погрузке-разгрузке, перемещении материалов.
Считал экономику на объекте площадью 1500 квадратных метров: телескопический погрузчик вместо крана сэкономил заказчику около 300 тысяч рублей только на аренде техники, не считая ускорения работ.
Сравнение с обычным вилочным погрузчиком
Вилочный погрузчик незаменим на складе, но на стройплощадке его возможности ограничены. Высота подъема 3-6 метров — этого хватит для разгрузки фуры и перемещения поддонов, но не для монтажа каркаса.
Телескопическая стрела дает совершенно другие возможности. Дотянуться до конька ангара высотой 15 метров, установить балку в 10 метрах от края здания — такое вилочному погрузчику не под силу. Универсальность исключает необходимость держать на объекте несколько единиц техники.
Проходимость — еще один плюс. Вилочные погрузчики требуют ровного твердого покрытия, на грунте они беспомощны. JCB 540-200 на широких шинах с агрессивным протектором чувствует себя уверенно на утрамбованной площадке, преодолевает уклоны и неровности.
Конкретные задачи JCB 540-200 при строительстве ангара
Погрузочно-разгрузочные операции

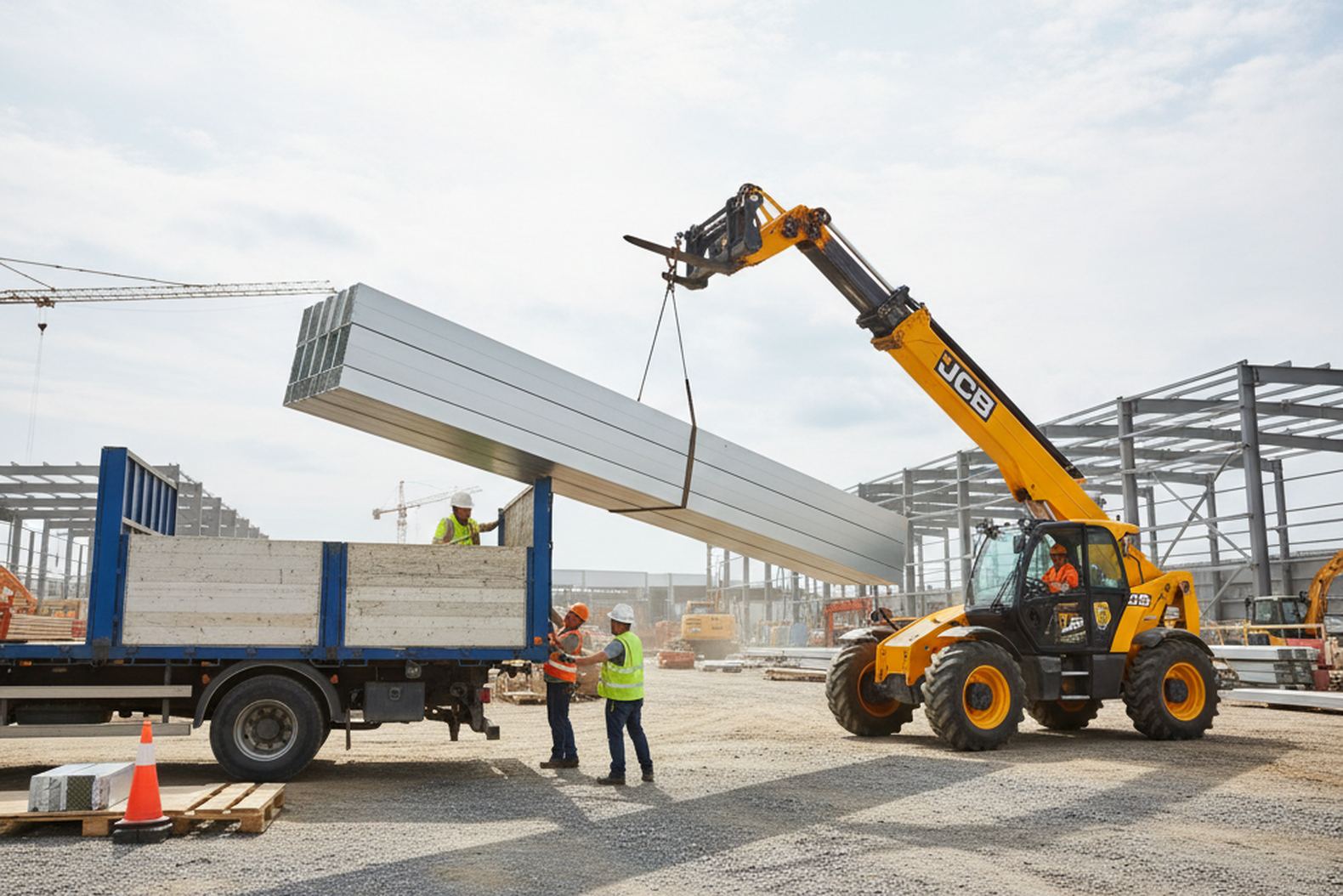

Металлоконструкции приходят на площадку длинномерами — фурами с тралами. Выгрузить связку балок весом под две тонны и длиной 12 метров — задача не из простых. Телескопический погрузчик захватывает груз за середину, плавно поднимает, отъезжает от машины.
Сэндвич-панели требуют особой аккуратности. Защитная пленка на поверхности легко повреждается, вмятины остаются от малейшего удара. Использую вилы с мягкими накладками или специальную каретку с захватами — панели переносятся бережно, брак минимален.
Паллеты с крепежом, метизами, комплектующими перемещаю по площадке, расставляю в зонах монтажа. Монтажники берут саморезы, болты, не тратя время на хождение к складу. Организация логистики материалов напрямую влияет на скорость работ.
Доставка материалов идет непрерывно — каждый день приходит 2-3 фуры. JCB 540-200 разгружает большегруз за 20-30 минут, водители не простаивают. Это важно, когда строительство идет в сжатые сроки и каждый час на счету.
Высотный монтаж конструкций
Подъем балок и ферм на высоту — главная задача телескопического погрузчика. Балка весом 800 килограмм и длиной 9 метров подается на высоту 12 метров к точке монтажа. Оператор видит монтажников, корректирует положение груза голосом или жестами.
Прогоны и связи каркаса монтируются быстро, когда техника работает четко. Подали балку — монтажники наживили болты — погрузчик освободил груз и поехал за следующим. Конвейерный принцип дает высокую производительность.
Стропильные фермы — самый ответственный момент монтажа. Ферма устанавливается на колонны, выверяется по уровню, фиксируется временными креплениями. JCB 540-200 держит груз, пока монтажники не закрепят все болты — иногда это 10-15 минут напряженной работы.
Точность позиционирования груза зависит от опыта оператора и качества гидравлики. Пропорциональное управление позволяет двигать стрелу миллиметрами, что критично при совмещении монтажных отверстий. Рывки и раскачивание исключены.
Работа с крупногабаритными грузами
Секционные ворота для ангара размером 6×6 метров весят около тонны. Поднять такую конструкцию к проему, выставить точно по уровню, удерживать пока монтажники крепят направляющие — задача для телескопического погрузчика.
Инженерное оборудование — вентиляционные установки, электрощитовые, отопительные агрегаты — заносится внутрь ангара и поднимается к месту установки. Грузоподъемность в 4 тонны позволяет работать с большинством промышленного оборудования.
Длинномерные грузы — трубы, швеллеры, уголки — перевозятся внутри ангара для внутренних работ. Телескопическая стрела с вилами длиной 2,4 метра захватывает связку труб, переносит на нужный участок, укладывает аккуратно.
Навесное оборудование для JCB 540-200
Универсальность телескопического погрузчика достигается быстрой сменой навесного оборудования. Система Q-fit позволяет менять насадки за 2-3 минуты без применения инструмента. На стройке ангара использую несколько видов оборудования.
- Вилы стандартные длиной 1,2 метра — для паллет, связок металлопроката, мешков с материалами
- Вилы удлиненные 2,4 метра — для длинномерных грузов, труб, балок
- Каретка с боковым смещением — для точного позиционирования груза без переезда машины
- Грузовая платформа — для подъема монтажников с инструментом на высоту
- Строительный ковш — для земляных работ, перемещения сыпучих материалов
- Крюковая подвеска — для строп, работы с краново-специальными грузами
- Захват для панелей — мягкие губки для бережного перемещения сэндвич-панелей
Смена навесного оборудования занимает минуты. Утром начинаю с разгрузки фуры — работаю стандартными вилами. Днем переходим на монтаж панелей — меняю на захват. К вечеру нужно переместить грунт — ставлю ковш. Универсальность экономит затраты на дополнительную технику.
Организация работы телескопического погрузчика на стройплощадке
Планирование и логистика
Эффективность работы JCB 540-200 зависит от грамотной организации площадки. Перед началом строительства составляю схему расстановки материалов, маршруты движения техники, зоны монтажа. Хаос на стройке — это простои и потеря времени.
Металлоконструкции складирую вдоль длинной стороны будущего ангара, на расстоянии 15-20 метров от оси здания. Телескопическая стрела достает до монтажной зоны, не переезжая каждый раз. Сэндвич-панели храню с другой стороны — разделение грузов упрощает логистику.
График поставок материалов синхронизирую с этапами работ. Фермы приходят к началу монтажа каркаса, панели — когда каркас готов. Площадка не захламляется, материалы не лежат под дождем и снегом.
Требования к площадке
Грунт под колесами погрузчика должен выдерживать нагрузку около 15 тонн. На мягкой почве укладываю дорожные плиты или делаю щебеночную подготовку. Проседание колеса на 10-15 сантиметров снижает устойчивость и опасно при работе с грузом на высоте.
Радиус разворота JCB 540-200 составляет около 4,5 метра при повороте на четырех колесах. Проезды между штабелями материалов делаю шириной минимум 6 метров — запас для маневрирования необходим. Узкие проходы создают риск зацепить груз за конструкции.
Зоны безопасности под стрелой обозначаю яркими лентами. Когда погрузчик работает, монтажники и рабочие видят опасную зону, не заходят под груз. Техника безопасности на высотных работах требует строгого соблюдения.
Освещение площадки позволяет работать в темное время суток. Осенью и зимой световой день короткий, а сроки горят. Прожекторы на мачтах освещают зону монтажа, оператор четко видит груз и окружающее пространство.
Квалификация оператора
Управление телескопическим погрузчиком требует специальной подготовки и опыта. Категория прав на самоходные машины обязательна, но этого мало. Нужно чувствовать габариты стрелы, понимать развесовку груза, уметь оценивать устойчивость.
Высотный монтаж конструкций — ответственная работа. Груз весом полторы тонны на высоте 15 метров при раскачивании создает опрокидывающий момент. Опытный оператор контролирует скорость подъема, избегает резких движений, работает плавно.
Знание технологии строительства ангаров помогает предугадывать действия монтажников, понимать логику работ. Когда оператор и монтажная бригада действуют слаженно, производительность возрастает вдвое.
Экономическая эффективность использования JCB 540-200
Расчет затрат

Аренда телескопического погрузчика JCB 540-200 обходится в 20-25 тысяч рублей за смену в зависимости от региона и условий. Почасовая аренда стоит 2000-2500 рублей. Топливо, страховка, работа оператора обычно включены в стоимость.
Сравним с арендой автокрана грузоподъемностью 25 тонн: стоимость смены 35-45 тысяч рублей, при этом кран работает только на монтаже, для погрузки-разгрузки нужен отдельный погрузчик еще за 12-15 тысяч. Итого около 50 тысяч против 25 тысяч за телескопический погрузчик.
На строительстве ангара площадью 1500 квадратных метров погрузчик работает около 30 смен. Экономия составляет 25 тысяч × 30 = 750 тысяч рублей по сравнению со связкой кран+погрузчик. Цифры говорят сами за себя.
| Техника | Стоимость смены | Количество смен | Итого |
| JCB 540-200 | 24 000 руб. | 30 | 720 000 руб. |
| Автокран 25 т + погрузчик | 48 000 руб. | 30 | 1 440 000 руб. |
| Экономия | 720 000 руб. | ||
ROI при строительстве ангара
Возврат инвестиций в правильную технику измеряется не только прямой экономией на аренде. Сокращение сроков строительства на 10-15 дней дает заказчику быструю окупаемость объекта. Ангар начинает приносить доход на две недели раньше.
Минимизация простоев критична в строительстве. Одна машина выполняет функции нескольких единиц техники, исключая время на перестановку, подъезд дополнительного оборудования. Монтажная бригада работает без простоев, производительность растет.
Многофункциональность телескопического погрузчика означает меньше техники на площадке. Экономия на доставке, стоянке, топливе, операторах. Упрощается логистика, снижаются организационные расходы.

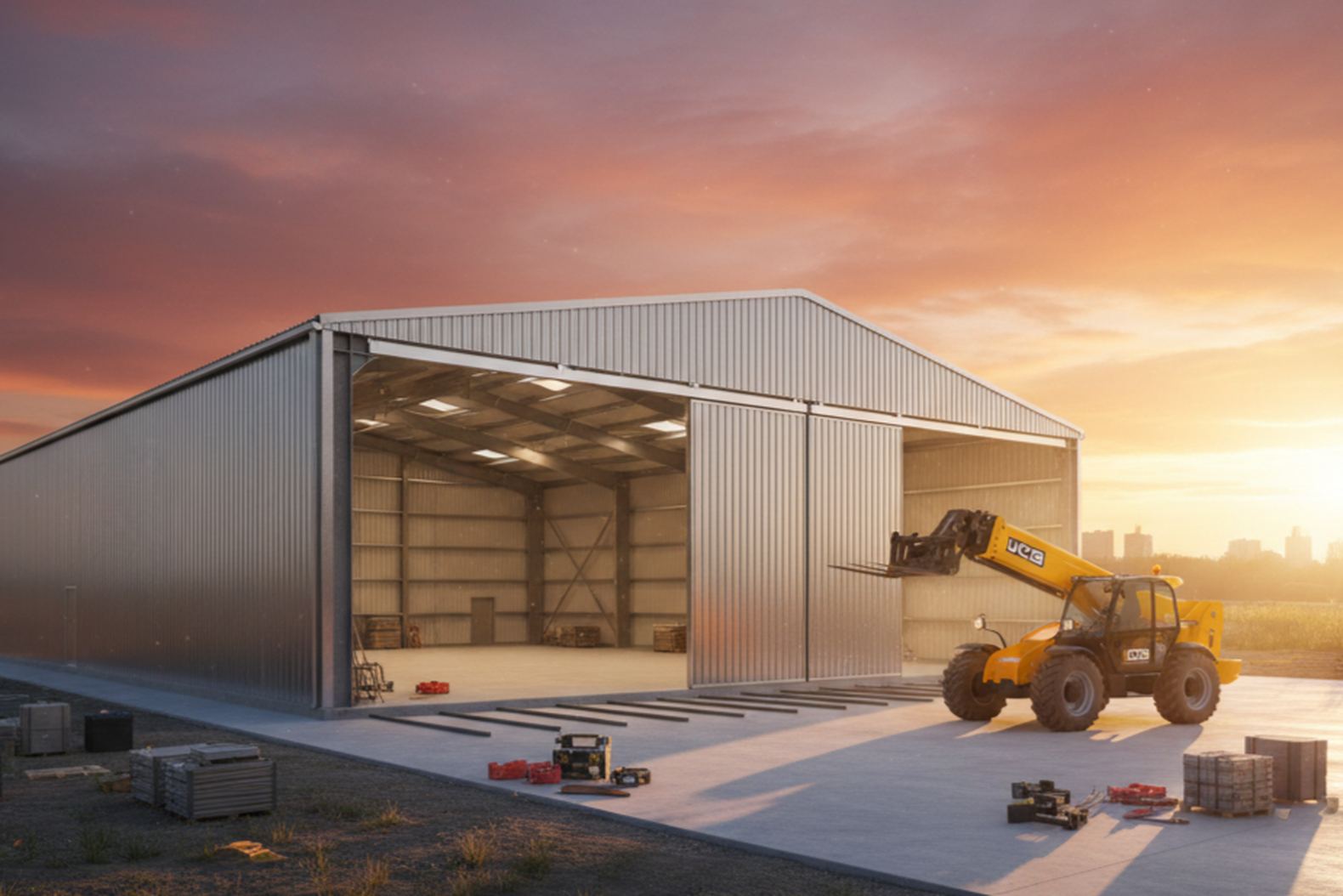

Реальный кейс: строительство ангара 24×60 метров за 45 дней
Расскажу о реальном проекте, где участвовал лично. Задача стояла построить склад для хранения строительных материалов площадью 1440 квадратных метров. Заказчик требовал сдачу объекта за полтора месяца — к началу сезона активных продаж.
Конструкция выбрана типовая: прямостенный ангар с двускатной кровлей, высота до конька 12 метров, облицовка сэндвич-панелями толщиной 120 миллиметров. Металлокаркас из балок и ферм заводского изготовления, фундамент столбчатый из блоков ФБС.
Команда на объекте: бригада монтажников из 8 человек, два сварщика, бетонщики на этапе фундамента. Техника: JCB 540-200 работал постоянно, экскаватор-погрузчик привлекался на 5 дней для земляных работ. Никаких кранов не понадобилось.
График работ выдержан строго. Первая неделя — подготовка площадки и фундамент. Вторая-третья неделя — монтаж металлокаркаса, установка колонн, балок, ферм. Четвертая неделя — обшивка стен и кровли сэндвич-панелями. Пятая-шестая неделя — установка ворот, водостоков, внутренние работы.
JCB 540-200 ежедневно разгружал фуры с материалами, перемещал грузы по площадке, подавал конструкции к месту монтажа. Высотные работы шли без задержек — погрузчик работал как конвейер, подавая балки одну за другой. Производительность составила 15-20 элементов каркаса в смену.
Результат: объект сдан заказчику через 44 дня от начала работ. День запаса пошел на устранение мелких замечаний комиссии. Заказчик остался доволен, сэкономил на аренде альтернативного склада месячную плату около 300 тысяч рублей.
Альтернативы JCB 540-200 для строительства ангаров
JCB 540-200 — отличная машина, но не единственный вариант на рынке телескопических погрузчиков. Рассмотрю альтернативы для разных условий и бюджетов строительства.
JCB 540-170 с высотой подъема 17 метров подходит для ангаров высотой до 12-13 метров. Машина легче, маневреннее, аренда дешевле на 2-3 тысячи за смену. Если конек здания не превышает 12 метров, переплачивать за 540-200 нет смысла.
Manitou MLT 960 — французский конкурент с похожими характеристиками. Высота подъема 9 метров, грузоподъемность 6 тонн. Для небольших ангаров высотой 6-8 метров отличный выбор, более компактный и экономичный.
Merlo Roto 40.30 — итальянская машина с поворотной стрелой. Высота 30 метров, вылет 24 метра — это уже ближе к крану по возможностям. Для крупных промышленных объектов высотой более 20 метров Merlo незаменим, но аренда втрое дороже.
Отечественные телескопические погрузчики серии TLH появились на рынке относительно недавно. Характеристики скромнее импортных аналогов, но цена аренды ниже на 30-40 процентов. Для несложных объектов и ограниченного бюджета вариант рабочий.
Когда нужна более производительная модель: строите ангар высотой более 18 метров, работаете с особо тяжелыми конструкциями, требуется большой вылет стрелы. В таких случаях смотрите на JCB 550-200 или Manitou MRT 3255.
Вопросы по теме
Сколько времени занимает строительство быстровозводимого ангара
Стандартные сроки возведения ангара из металлоконструкций составляют 2-4 месяца в зависимости от площади и сложности проекта. Типовой складской ангар 24×60 метров строится за 60-90 дней при обычной организации работ.
Ускоренное строительство за 30-45 дней возможно при соблюдении условий: готовая проектная документация, заранее заказанные материалы, опытная бригада, правильная техника на площадке. Каждая задержка на любом этапе удлиняет срок на несколько дней.
Факторы влияния на сроки включают погодные условия, состояние подъездных путей, готовность инженерных сетей, согласования с надзорными органами. Зимнее строительство идет медленнее летнего на 15-20 процентов из-за условий работы.
Какая техника нужна для строительства ангара

Телескопический погрузчик — основная машина на стройке ангара. Без него монтаж металлокаркаса и высотные работы либо невозможны, либо требуют привлечения дорогого крана. Модель выбирается по высоте будущего здания плюс запас 5-7 метров.
Экскаватор-погрузчик нужен для земляных работ на этапе фундамента. Рытье траншей, планировка площадки, перемещение грунта — специализированная техника справляется быстрее универсальной. Аренда обычно на 5-10 дней.
Сварочное оборудование необходимо для соединения отдельных узлов каркаса, крепления закладных деталей, монтажа второстепенных конструкций. Два сварочных аппарата с автономным питанием обеспечивают бесперебойную работу.
Вспомогательная техника включает компрессор для пневмоинструмента, бетономешалку для небольших объемов бетона, подъемник ножничный для внутренних работ. Состав зависит от конкретного проекта.
Можно ли строить ангар зимой
Металлоконструкции позволяют вести строительство круглый год, в отличие от кирпичной кладки или монолитного бетона. Каркас собирается на болтовых соединениях, сварка минимальна, температурных ограничений нет.
Особенности зимнего монтажа связаны с условиями работы людей и техники. Короткий световой день требует мощного освещения площадки. Металл на морозе становится хрупким, требуется аккуратность при перемещении длинномерных балок.
Телескопический погрузчик зимой работает надежно при соблюдении правил эксплуатации. Прогрев двигателя перед началом смены, использование зимнего топлива, подогрев гидравлического масла — стандартные процедуры. Производительность падает на 10-15 процентов из-за прогревов и более медленной работы.
Какой фундамент нужен для быстровозводимого ангара
Облегченный фундамент подходит для большинства ангаров из металлоконструкций. Вес каркаса с обшивкой составляет 40-60 килограмм на квадратный метр — это в разы меньше кирпичных или бетонных стен. Массивное основание не требуется.
Типы фундамента различаются по несущей способности грунта и нагрузкам. Столбчатый из блоков ФБС — самый распространенный вариант, быстро монтируется, недорогой. Ленточный мелкозаглубленный применяется на слабых грунтах или при наличии подвала.
Свайный фундамент выбирают на участках с высоким уровнем грунтовых вод, на торфяниках, в зонах вечной мерзлоты. Винтовые сваи завинчиваются за день, не требуют тяжелой техники, работают на любых грунтах. Стоимость выше, но надежность максимальная.
Чем телескопический погрузчик лучше крана
Универсальность применения — главное преимущество. Погрузчик работает на всех этапах стройки от разгрузки материалов до финишных работ. Кран эффективен только на монтаже тяжелых конструкций, остальное время простаивает или его отправляют на другой объект.
Мобильность и маневренность позволяют работать в стесненных условиях, между штабелями материалов, вдоль стен зданий. Кран требует свободного пространства для установки аутригеров, радиус его работы ограничен длиной стрелы и положением машины.
Экономическая эффективность складывается из меньшей стоимости аренды, экономии на дополнительной технике, сокращения простоев. На дистанции полного цикла строительства телескопический погрузчик окупается двукратно.
Какую высоту подъема должен иметь погрузчик для строительства ангара
Стандартная высота промышленного ангара составляет 8-15 метров до конька кровли. Для монтажа конструкций на такой высоте необходим запас — стрела должна поднимать груз выше точки установки на 5-7 метров для маневра.
JCB 540-200 с высотой подъема 20 метров оптимален для ангаров высотой до 15 метров. Это покрывает большинство типовых промышленных и складских зданий. Запас высоты позволяет работать комфортно, без работы стрелы на предельных углах.
Для небольших ангаров высотой 6-8 метров достаточно погрузчика с подъемом 12-14 метров. Переплачивать за более мощную модель не имеет смысла. Для высоких зданий более 18 метров нужны специализированные модели с подъемом 25-30 метров.
Сколько стоит построить ангар из металлоконструкций
Стоимость быстровозводимого ангара начинается от 14-18 тысяч рублей за квадратный метр при заказе типового проекта под ключ. Это включает проектирование, изготовление конструкций, доставку, монтаж, но без учета фундамента и инженерных сетей.
Холодный ангар без утепления обходится дешевле — обшивка профлистом вместо сэндвич-панелей экономит 30-40 процентов стоимости. Такие здания используются для хранения негабаритных грузов, техники, материалов, не требующих поддержания температуры.
Теплый ангар с сэндвич-панелями толщиной 100-150 миллиметров стоит 20-28 тысяч за квадратный метр. Добавляются расходы на отопление, вентиляцию, утепленные ворота. Такие здания подходят для производственных цехов, складов с климат-контролем.
Влияние скорости строительства на стоимость существенно. Сжатые сроки требуют работы в две смены, привлечения дополнительных бригад, ускоренных поставок материалов. Удорожание составляет 15-25 процентов, но экономия времени часто оправдывает затраты.
Заключение
Телескопический погрузчик JCB 540-200 действительно является ключевым элементом ускоренного строительства ангаров. Универсальность, производительность, экономическая эффективность делают его незаменимым на объектах с жесткими сроками.
Реальность срока в 45 дней доказана десятками проектов при условии правильной организации работ. Готовая документация, своевременные поставки материалов, опытная бригада, надежная техника — все эти элементы должны сработать вместе.
Выбор техники и подрядчика определяет успех проекта. Экономия на аренде профессионального оборудования оборачивается задержками, браком, перерасходом материалов. Телескопический погрузчик окупает себя многократно через производительность и качество работ.
Надеюсь, мой опыт поможет тем, кто планирует строительство ангара и выбирает оптимальную технику. Задавайте вопросы, делитесь своим опытом — вместе мы строим быстрее и эффективнее.
